Planificar semana

La pantalla Planificar semana (menú Logística, ruta /logistica/planificacion-semana) es el tablero principal para preparar la operación antes del día a día en Jornadas. Aquí define cuántos despachos necesita cada día y por tipo de servicio, marca qué empleados trabajarán cada jornada y controla bloqueos para evitar cambios accidentales.

Sin planificar con cuidadoCon planificación coherente
Metas del día poco claras por tipo de servicio.Objetivos por día para STD y L1–L5 visibles en la cabecera de cada columna.
Asignaciones que no cuadran con ausencias o límites.Celdas bloqueadas por ausencia aprobada o por cupo del día ya cubierto.
Difícil comparar con la semana pasada.Vista de 14 días: semana anterior (referencia) + semana que está planificando.
Repetir trabajo manual cada lunes.Copiar desde otra semana o copiar jornada desde un día concreto.

La planificación crea despachos en estado Pendiente y tipo Normal (véase Tipos de despacho); luego se completan en preapertura, apertura y cierre en Jornadas. Los tipos de servicio del empleado deben estar bien configurados en Empleados y tipo de servicio de despacho para que metas y sugerencias tengan sentido.

El acceso se basa en permisos de Jornadas (Logística):

Permiso (texto en administración)Qué habilita
JornadasEntrar a Planificar semana y ver el tablero.
Editar JornadaGuardar metas, marcar o desmarcar celdas, copiar semana/jornada, bloquear días, Generar sugerencia y aplicarla.

Si falta un botón o la celda no responde al clic, revise permisos y las reglas de la sección Cuándo una celda no se puede editar.

  • Lista de semanas futuras o planificables (suele abrirse en la última semana disponible del selector).
  • Al cambiar la semana se recarga todo el tablero.
  • El orden de los nombres de día (Lunes primero o Domingo primero) sigue el ajuste de primer día de la semana de su organización en SamEffix.
BotónFunción
Guardar cantidad de despachosGuarda de inmediato las metas de la semana seleccionada (también se guardan solas tras unos segundos al editar cifras en la cabecera, si la semana es editable).
Copiar desde otra semanaCopia despachos y metas de una semana origen a la semana que tiene seleccionada.
Reporte planificaciónAbre informe en texto, imagen y PDF de la semana seleccionada.
Generar sugerenciaCalcula una propuesta automática de asignación (requiere permiso de edición de jornadas).
  • Campo Filtrar por empleado: reduce las filas de la tabla por nombre (no cambia datos guardados).

La rejilla muestra 14 columnas de días más la columna Empleado:

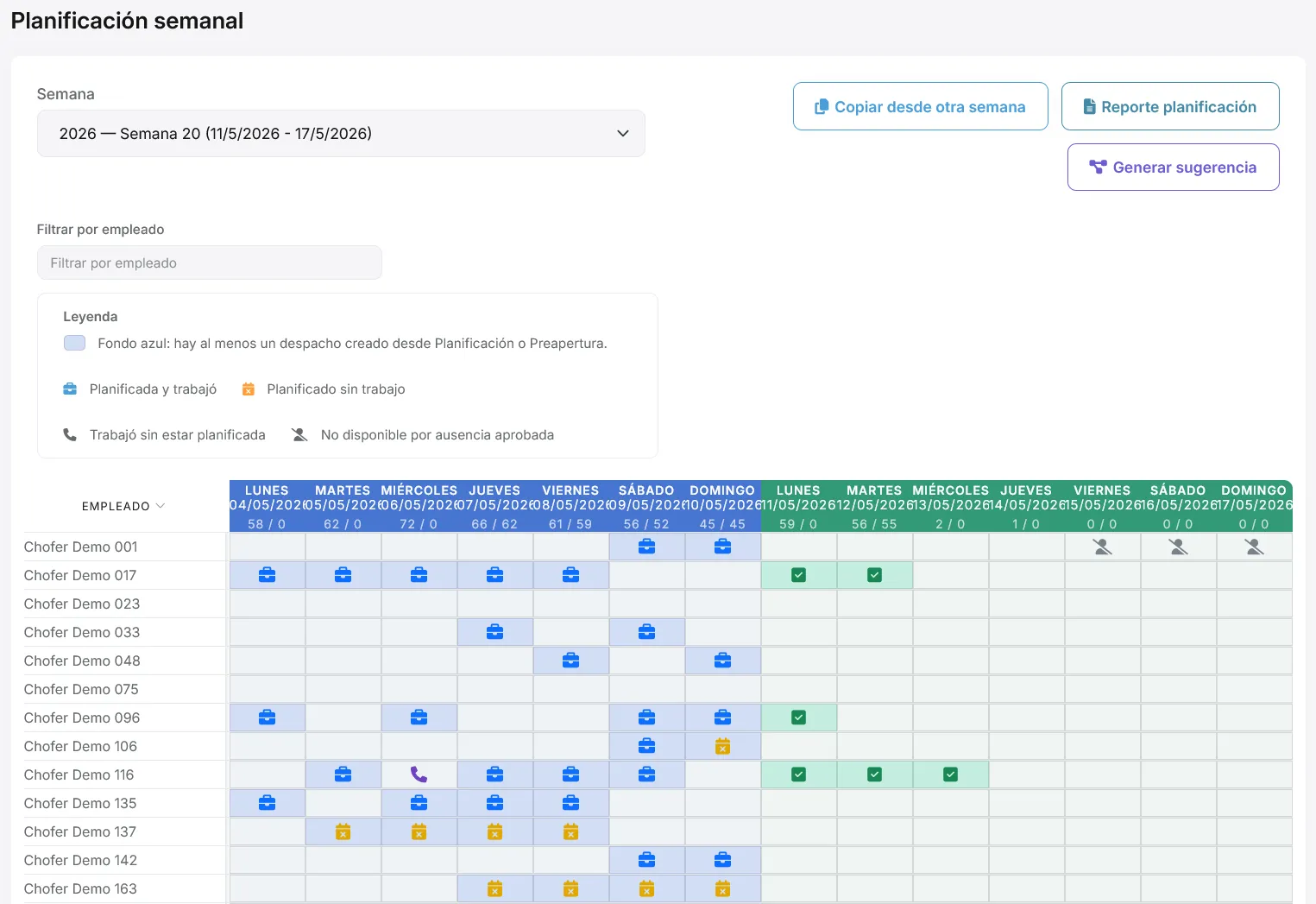

BloqueColor de cabecera (referencia visual)Qué representa
Primeras 7 columnasAzulSemana anterior respecto a la que está planificando: solo consulta y comparación (iconos de planificado vs trabajado).
Siguientes 7 columnasVerdeSemana seleccionada en el selector: aquí edita metas y asignaciones (si la semana lo permite).

En cada columna de la semana seleccionada (verde), la cabecera muestra el nombre del día, la fecha y, si el día es editable, los controles de metas y bloqueo.

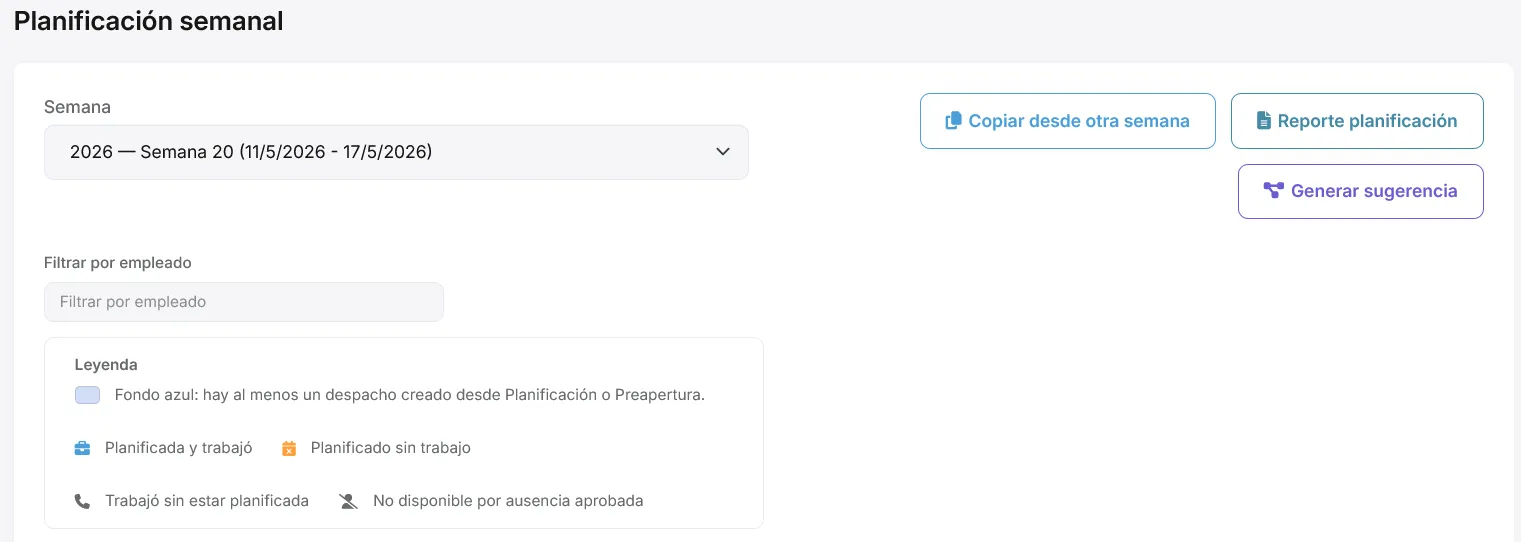

En la cabecera de cada día editable de la semana verde hay una mini-tabla con códigos:

  • STD.
  • L1, L2, L3, L4, L5.
  • Cada número es la cantidad objetivo de despachos de ese tipo de servicio que quiere cubrir ese día.
  • El total del día es la suma de STD + L1 + … + L5 (se muestra como asignados / total, por ejemplo 12 / 20).
  • Asignados: empleados ya marcados con despacho planificado ese día.
  • Total: cupo máximo del día según las metas que definió.

Solo puede usar esos seis códigos en metas; otros tipos de servicio del catálogo no entran en esta rejilla de planificación semanal.

  • Al cambiar un número en la cabecera, el sistema guarda automáticamente tras un breve intervalo (medio segundo aproximadamente), si la semana es editable.
  • También puede pulsar Guardar cantidad de despachos para forzar el guardado.
  • Un indicador flotante abajo a la derecha muestra Guardando, Guardado o Eliminado según la última acción en celdas.

Si el día tiene meta total 0, las celdas de empleados de ese día quedan no editables (no tiene sentido asignar personal sin cupo).

Asignar empleados (celda empleado × día)

Section titled “Asignar empleados (celda empleado × día)”

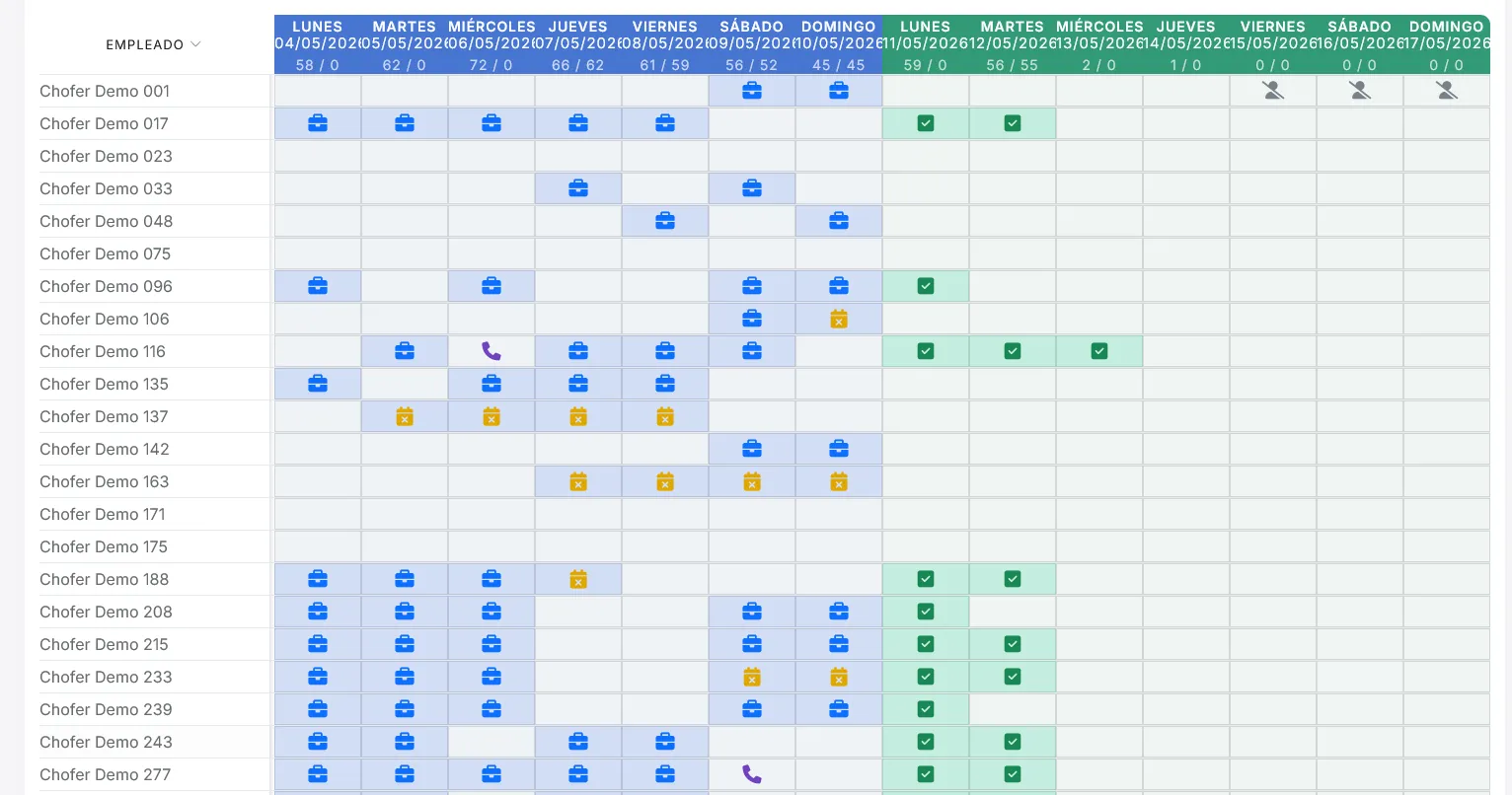

En la semana verde, haga clic en la celda de un empleado y un día (no hace falta buscar un checkbox aparte: toda la celda actúa como interruptor).

Acción en pantallaEfecto
Celda vacía → clicCrea un despacho Pendiente para ese empleado ese día (con vehículo y celular por defecto del empleado si los tiene).
Celda marcada (fondo resaltado) → clicElimina el despacho planificado, solo si está en estado Pendiente.

Reglas importantes:

  • Un despacho por empleado y día en planificación.
  • No puede superar el total objetivo del día: cuando asignados = total, no puede añadir más marcas hasta quitar alguien o subir la meta.
  • Si el despacho ya avanzó de Pendiente (por ejemplo ya se trabajó en jornada), la celda puede aparecer marcada pero no dejará desmarcar desde aquí.

Tras cada alta o baja, la tabla se recarga para mostrar contadores e iconos actualizados.

La celda queda deshabilitada (sin clic útil) si se cumple alguna de estas condiciones:

  • El día pertenece a la semana anterior (columnas azules): solo lectura.
  • El día de la semana seleccionada no es editable (semana pasada fuera de ventana permitida o política del sistema).
  • El día está bloqueado en planificación (candado cerrado en la cabecera).
  • El empleado tiene ausencia personal aprobada ese día (icono de persona tachada).
  • La meta total del día es 0.
  • Ya se alcanzó el cupo del día (asignados >= total) y el empleado aún no tenía despacho.
  • Hay despacho pero no en estado Pendiente (no se puede quitar desde planificación).

En la cabecera de un día editable de la semana verde, icono de candado:

  • Abierto (verde): puede cambiar metas y asignaciones de ese día.
  • Cerrado (ámbar): día bloqueado en planificación — no se puede modificar cantidad ni añadir ni quitar despachos hasta desbloquearlo.

Útil cuando el día ya está validado y no quiere cambios accidentales.

Copiar desde otra semana abre un asistente:

  1. Elija semana origen (con jornadas existentes).
  2. Confirme semana destino (por defecto la del selector principal).
  3. Marque qué días de la semana copiar (casillas Lunes–Domingo según el calendario de su organización).

Qué se copia (resumen operativo):

  • Despachos tipo Normal de la semana origen (incluidos cortados si los hubiera).
  • Por cada despacho: empleado, vehículo, celular, hora de salida y horas de jornada.
  • Los nuevos despachos quedan en estado Pendiente.
  • No se copian: ruta (queda sin asignar), SPR, oleada, tarjetas de combustible, cantidades de cierre, repostar, FICO ni datos de convocatoria/corte.

Después de copiar, revise metas y celdas en la semana destino.

En la cabecera de un día concreto de la semana verde, botón copiar (junto al candado):

  • Copia la jornada completa de un día origen al día destino que eligió.
  • Puede tomar el origen de la semana anterior (columnas azules) o de otro día de la semana actual (excepto el mismo día destino).
  • Días sin jornada en origen aparecen como Sin jornada y no se pueden elegir.

Sirve para repetir un martes “tipo” sin copiar toda la semana.

Generar sugerencia (permiso de edición) pide al sistema una propuesta de quién trabajaría cada día de la semana seleccionada, respetando en la medida de lo posible:

  • Patrones de trabajo y Asignaciones de horario (días laborables del ciclo).
  • Ausencias aprobadas.
  • Tipo de servicio de despacho del empleado (STD, L1, etc.).
  • Metas por día y tipo que ya guardó en la cabecera.
  • Horas de contrato y carga reciente (la tabla de sugerencia muestra horas y motivos si alguien no se asigna).

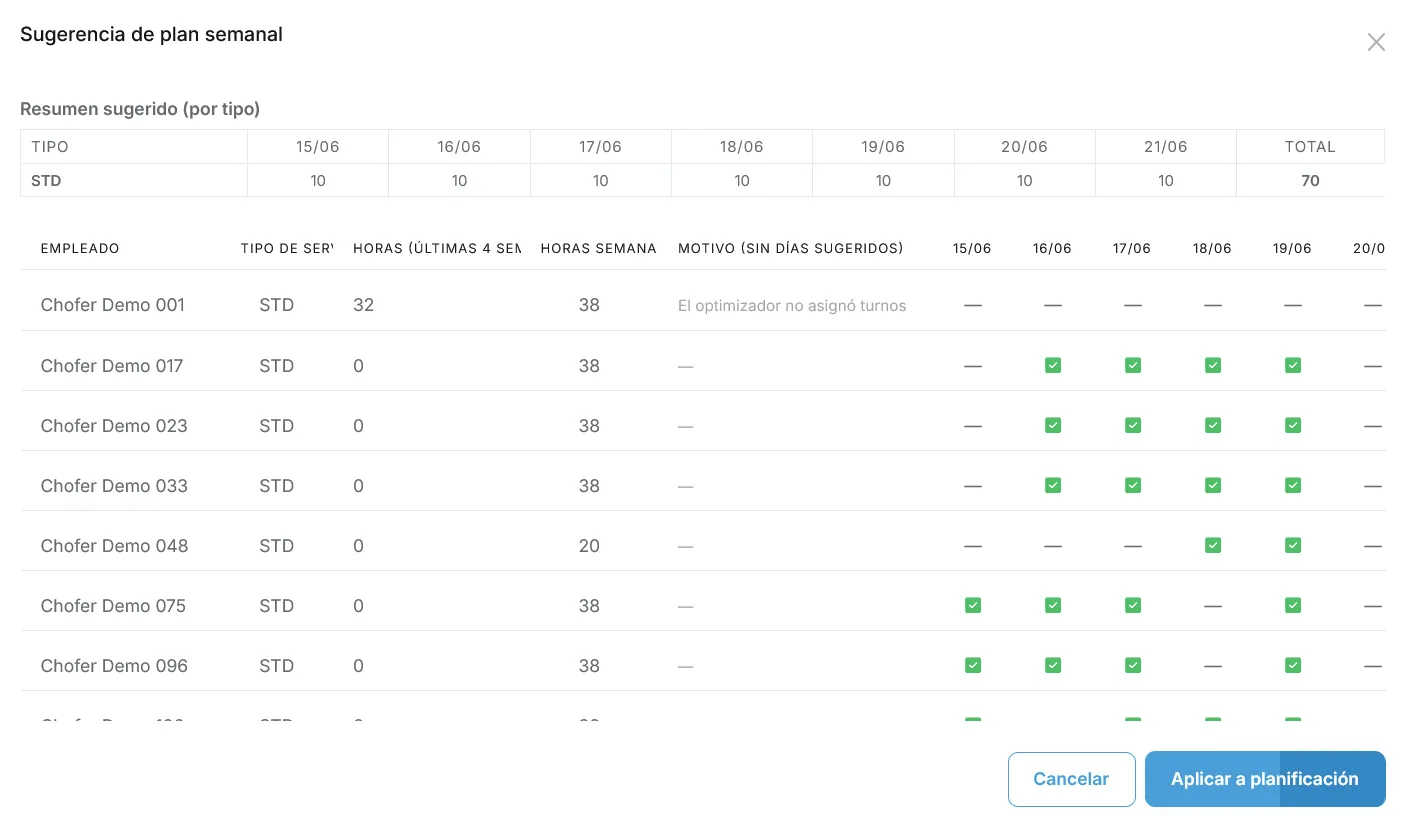

El modal muestra:

  • Advertencias si las hay.
  • Resumen de cupos sugeridos por tipo y día.
  • Listado de empleados con marcas día a día y motivo cuando no se asignan.

Debe pulsar Aplicar sugerencia para que los despachos pasen a la planificación real; hasta entonces es solo vista previa. Tras aplicar, el tablero se recarga.

Si no hay solución viable, el sistema informará del error (por ejemplo optimización sin solución factible).

Reporte planificación genera, para la semana del selector:

  • Texto para copiar al portapapeles (mensajes, listas).
  • Imagen (PNG) para compartir.
  • PDF para archivar o imprimir.

Úselo para comunicar la asignación semanal al equipo antes de abrir jornadas.

  • Fondo azul claro: hay al menos un despacho creado desde Planificación o Preapertura para ese empleado y día.

Iconos en semana anterior (comparación plan vs realidad)

Section titled “Iconos en semana anterior (comparación plan vs realidad)”
IconoSignificado
MaletínPlanificada y trabajó (estaba planificada y hubo despacho completado o apoyo).
Calendario con aspaPlanificado sin trabajo (marcada en planificación pero no consta trabajo ese día).
TeléfonoTrabajó sin estar planificada (hubo trabajo sin marca previa en planificación).
Persona tachadaNo disponible por ausencia aprobada.
  • Celda resaltada: empleado con despacho planificado ese día.
  • Celda sin resaltar: sin despacho.
  • Mismas reglas de ausencia y de bloqueo que arriba.

Use la leyenda de la propia pantalla y estos iconos para detectar desvíos antes de pasar a Jornadas.

  • Solo puede modificar planificación de la semana en curso o la siguiente (no semanas pasadas ni semanas demasiado lejanas según la política del calendario).
  • Un día con fecha anterior a hoy (en la zona horaria de su organización) no admite cambios.
  • Códigos permitidos en metas: STD, L1, L2, L3, L4, L5 únicamente.
  • El total del día es la suma de las metas por tipo.
  • No asignar si hay ausencia personal aprobada ese día (salvo reglas de excepción internas que el sistema aplique).
  • No superar el total establecido para el día.
  • Solo eliminar despachos en estado Pendiente desde esta pantalla.
  • No operar en días con jornada bloqueada en planificación.
SituaciónQué hacer
Día bloqueado en planificaciónDesbloquee el día con el candado o planifique otro día.
Despachos superan cantidad establecidaSuba la meta del día o quite asignaciones.
No disponible por ausencia aprobadaRevise Ausencias personales o asigne otro empleado.
Solo despacho pendiente puede eliminarseSi el despacho ya avanzó en jornada, gestione el cambio desde Jornadas, no desmarcando aquí.
No se permite modificar semana pasadaElija semana actual o siguiente en el selector.
Tipo de servicio no permitido en metasUse solo STD y L1–L5 en las celdas de la cabecera.
  1. Configure Tipos de servicio de despacho y Empleados y tipo de servicio de despacho.
  2. Mantenga Patrones de trabajo y Asignaciones de horario al día si usará Generar sugerencia.
  3. En Planificar semana, seleccione la semana objetivo (normalmente la próxima operativa).
  4. Defina metas por día (STD, L1–L5) y pulse Guardar cantidad de despachos si lo desea.
  5. Asigne empleados (clic en celdas) o use Generar sugerencia y Aplicar.
  6. Revise la semana anterior (azul) para corregir patrones “planificado sin trabajo”.
  7. Bloquee días cerrados y genere el Reporte planificación.
  8. Pase a Jornadas para preapertura, apertura y cierre diario.
PantallaRelación
JornadasEjecución diaria de lo planificado; estados del despacho evolucionan allí.
Empleados y tipo de servicio de despachoTipo STD/L1–L5 del empleado; condiciona sugerencia y cupos por tipo.
Ausencias personalesBloquea celdas con ausencia aprobada.
Patrones de trabajo y Asignaciones de horarioDías laborables esperados para la sugerencia automática.
RutasSe asignan después; la copia de semana no trae ruta.
  • Defina metas por tipo antes de marcar muchas celdas; el contador asignados / total le guía.
  • Use la vista azul + verde para aprender del desvío semana a semana.
  • Copiar semana solo cuando el patrón se repite; siempre revise metas y ausencias después.
  • Bloquee días validados antes de compartir el reporte.
  • No confunda esta pantalla con el cierre operativo: aquí se planifica; en Jornadas se ejecuta y cierra.
